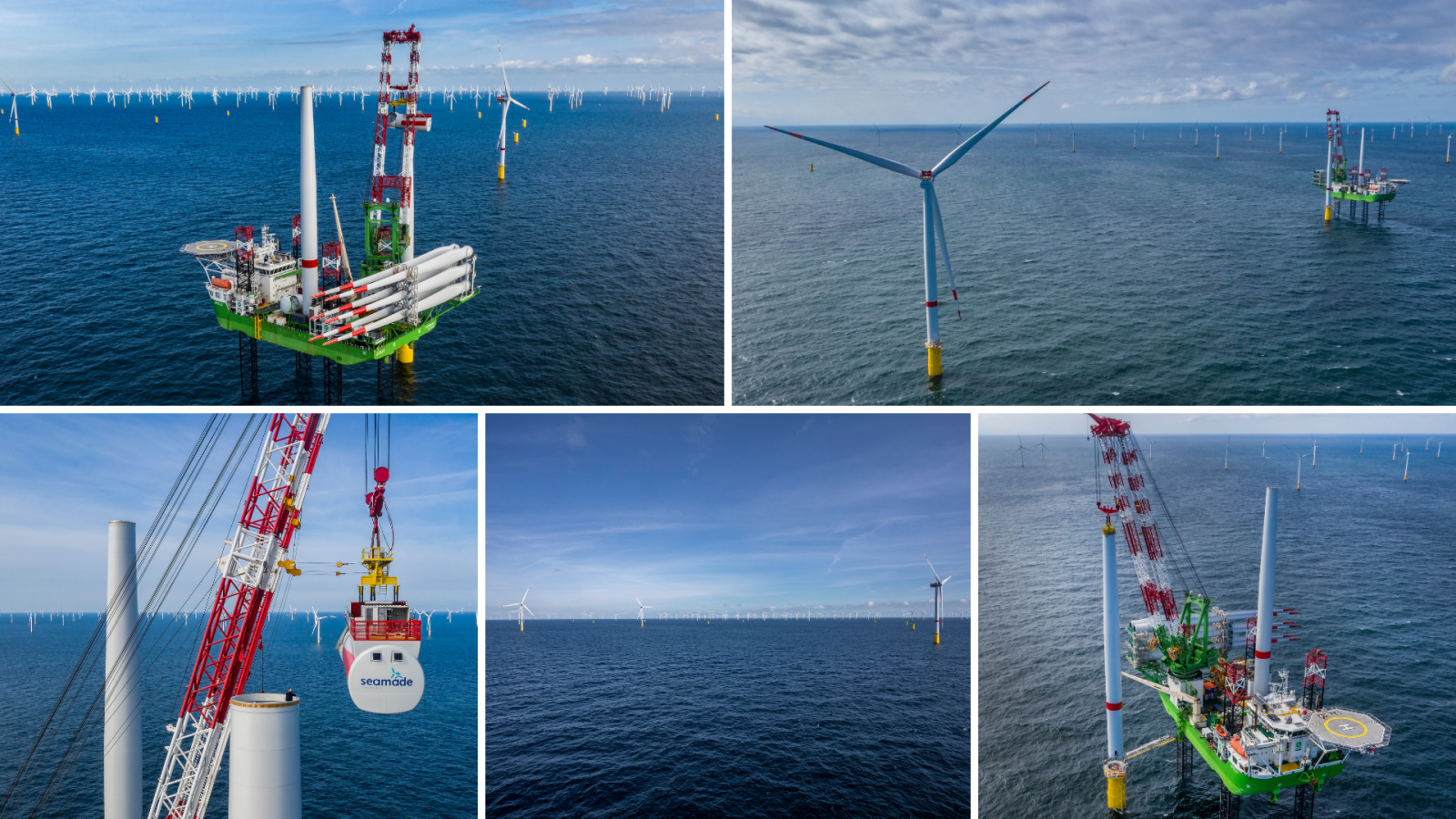

SeaMade

10/01/2020: Toutes les fondations du nouveau parc éolien en haute mer SeaMade ont été achevées fin 2019, comme prévu. Il s'agissait plus précisément des fondations pour les 58 éoliennes et 2 sous-stations offshore (les « prises de courant en mer »), installées par un navire spécialisé dans les zones de concession Mermaid et Seastar. Les derniers travaux pour la pose des câbles d'exportation, grâce auxquels l'électricité verte alimentera les foyers belges, sont en cours.

SeaMade viendra s'ajouter aux 8 autres parcs éoliens en haute mer de la Côte belge, pour représenter d'ici la fin d'année environ 10 % de la production électrique totale en Belgique, ce qui couvrira à peu près la moitié de la consommation électrique de tous les ménages belges.

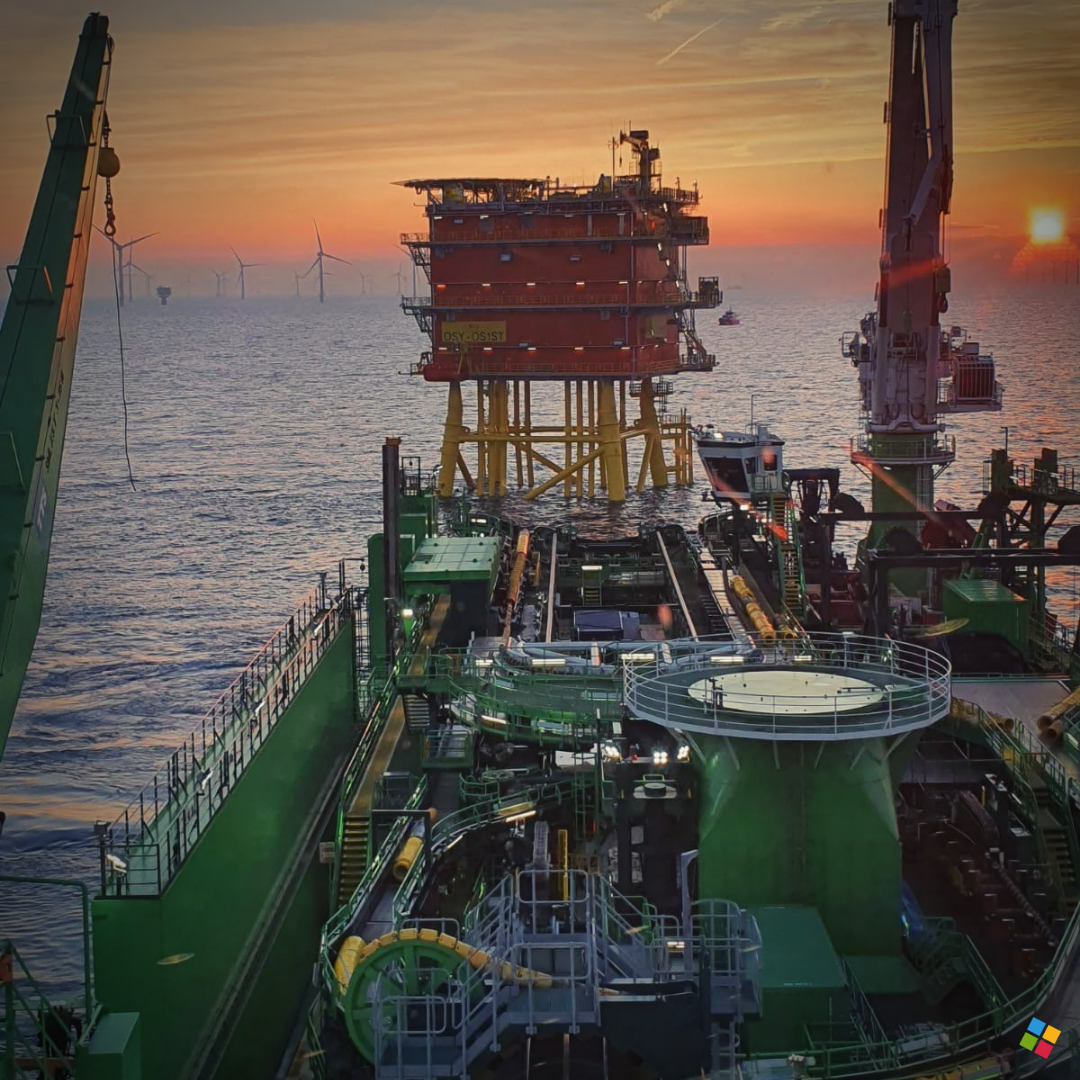

06/12/2019: Le câble sous-marin est actuellement en cours de pose entre la plate-forme de commutation offshore d'Elia (OSY) et la zone de concession du parc éolien offshore Mermaid. Le Offshore Switch Yard (OSY) est situé à 40 km de la côte et réunira l'électricité de 4 parcs éoliens offshore à terre d'ici la fin de 2020.

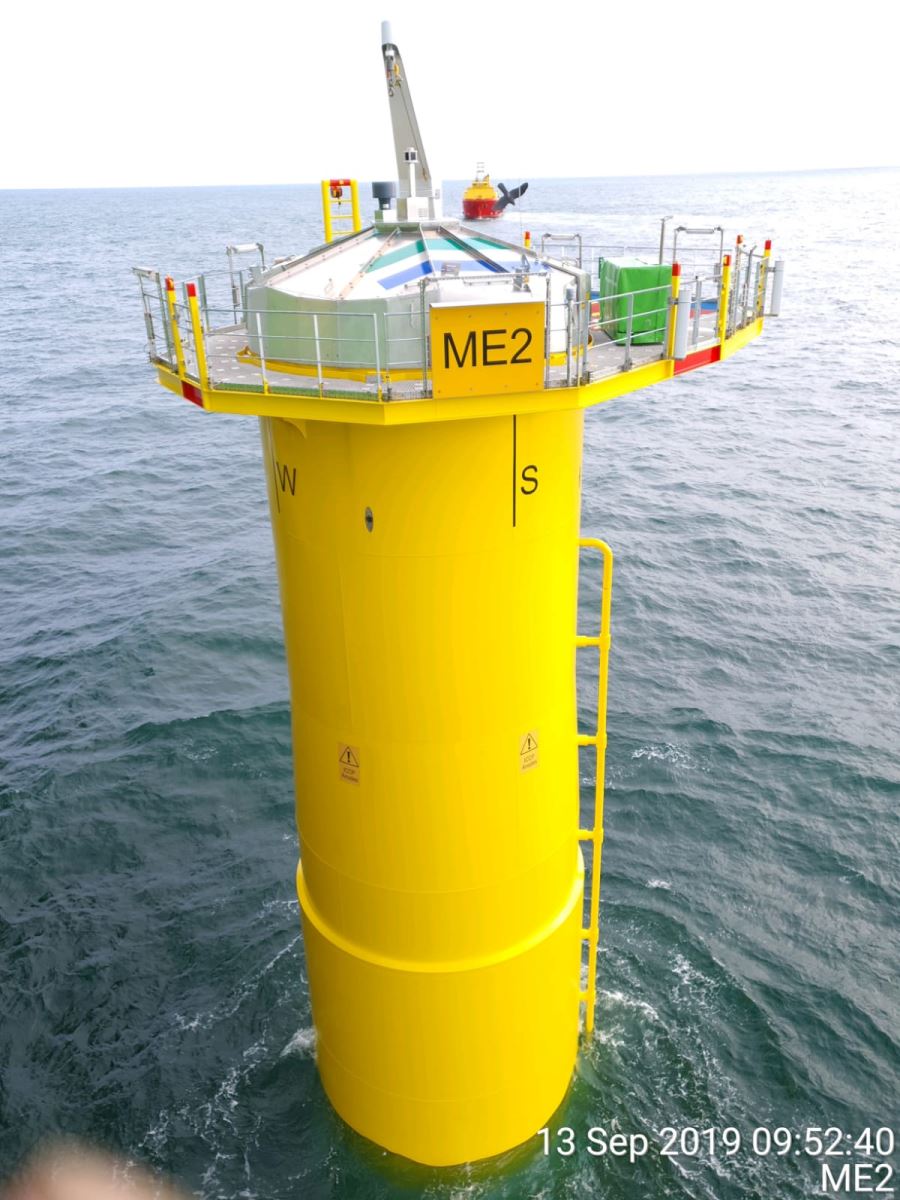

13/09/2019: La quatrième piece de trasition des fondations pour le parc éolien offshore SeaMade est installée. la cinquième suivra bientôt.

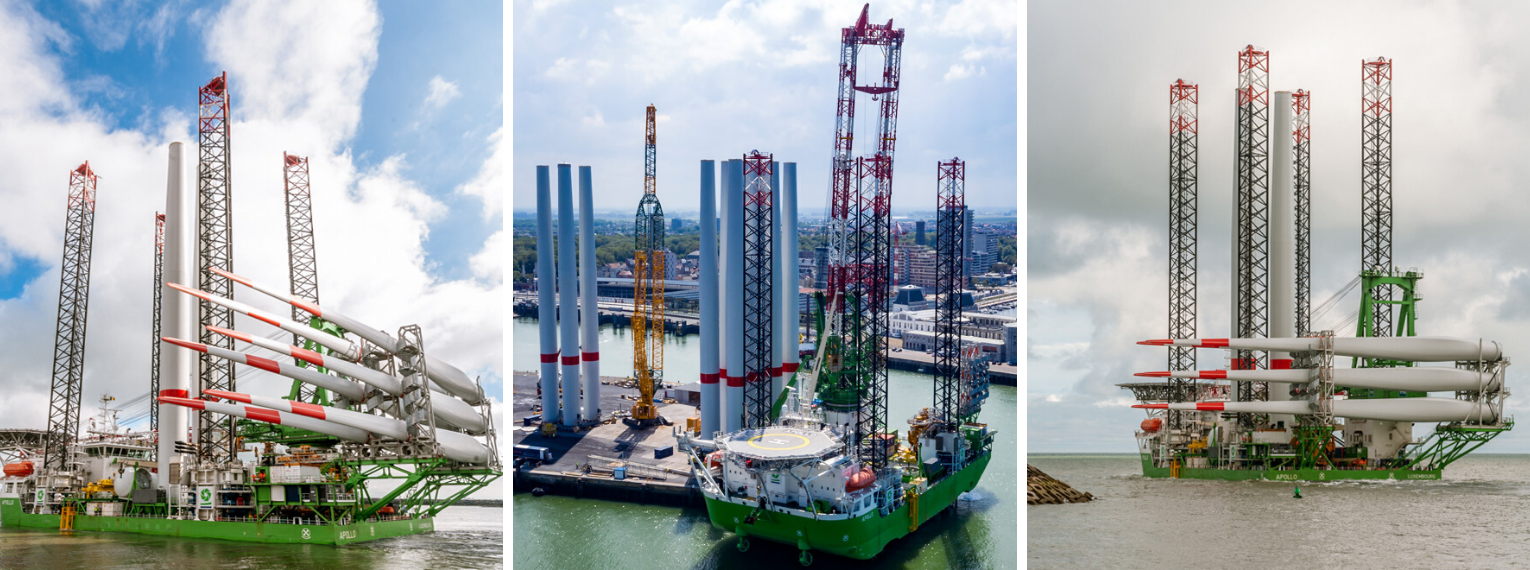

06/09/2019: SeaMade et DEME NV sont fiers d’annoncer que le navire d’installation offshore (de catégorie DP2) “Innovation” prend la mer avec à son bord le premier chargement des 58 fondations et pièces de transition qui serviront de structure pour les turbines d’une puissance de 8,4MW, en vue de leur installation en mer. Ces fondations sont les premières du parc éolien offshore SeaMade à être martelées dans le fond marin. Outre les fondations pour les turbines, le projet installera dans les mois à venir deux fondations et pièces de transition pour le support des deux postes de transformation. Ici, vous trouvez le communiqué de presse.

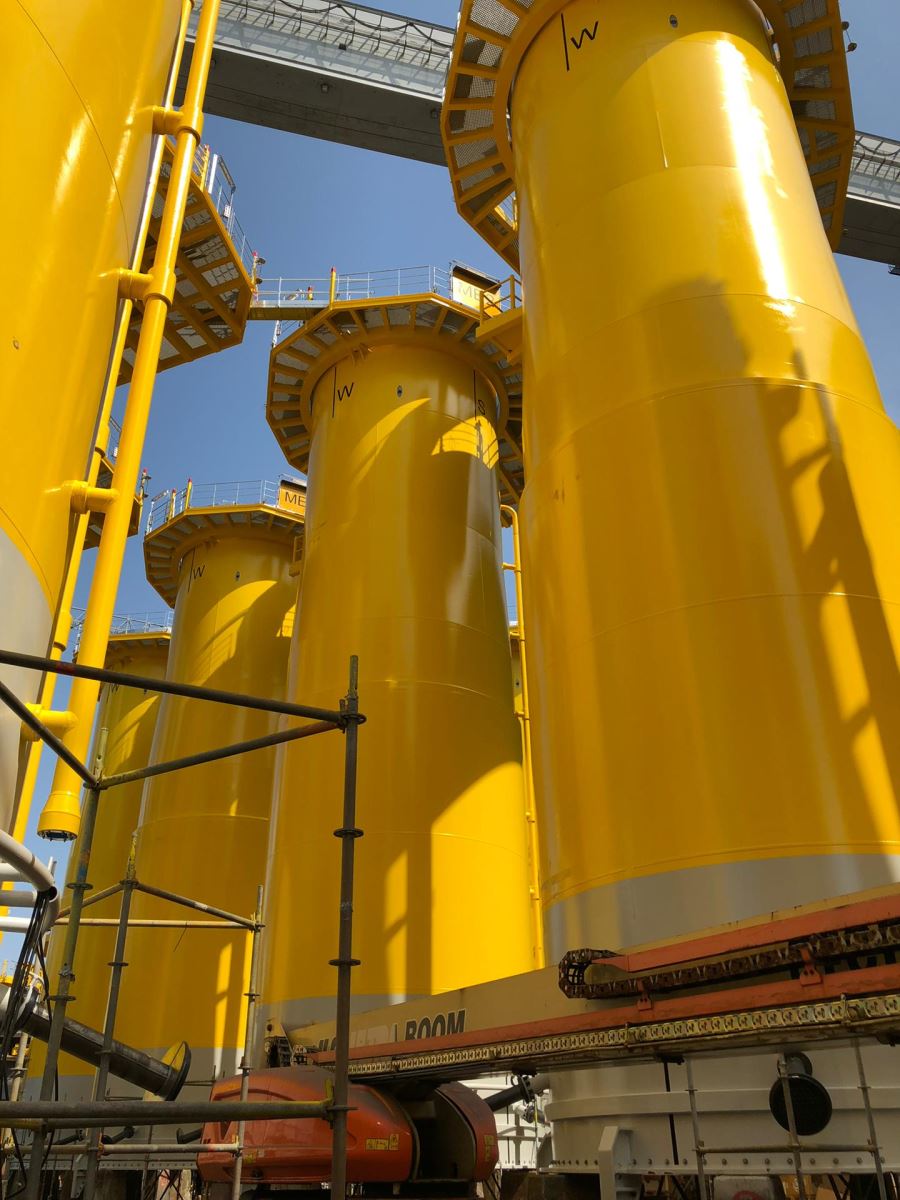

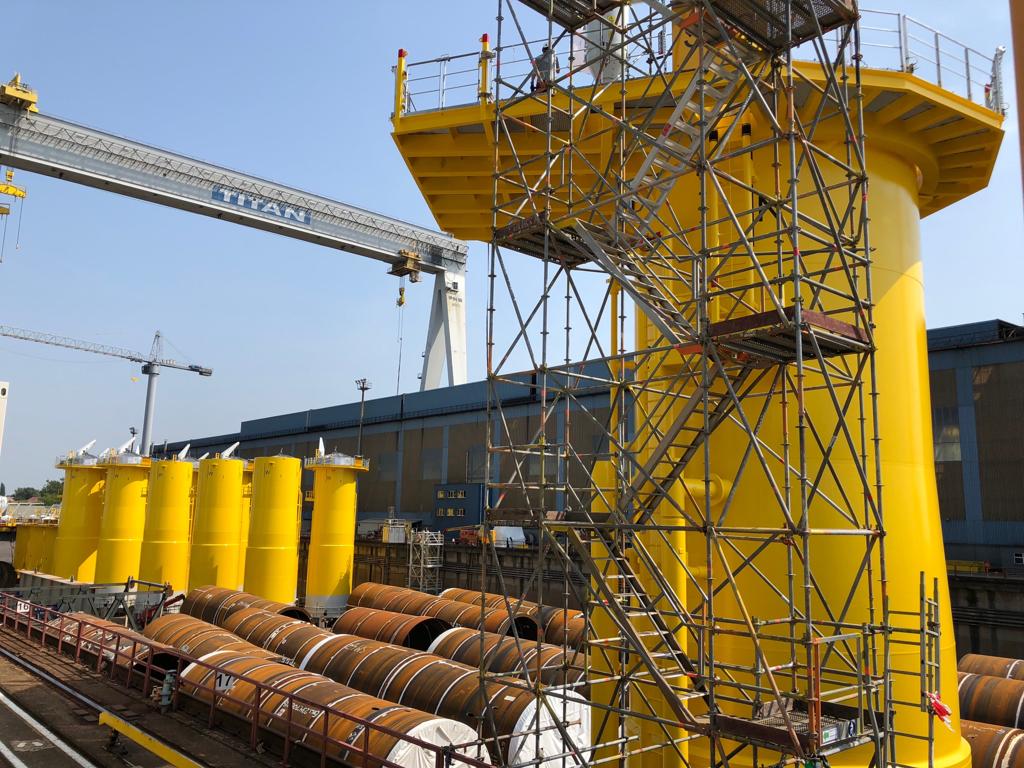

08/08/2019: Les fondations des 58 éoliennes du parc éolien offshore SeaMade sont en cours de préparation sur le site du fabricant à Hoboken. Les monopiles, enfoncées dans le fond marin, ainsi que les pièces de transition, qui assurent la liaison entre la fondation (monopiles) et la turbine, seront ensuite transportées vers le Maasvlakte à Rotterdam. À partir de là, un navire d'installation de Deme acheminera ces composants vers la zone de concession en mer du Nord et les y installera.

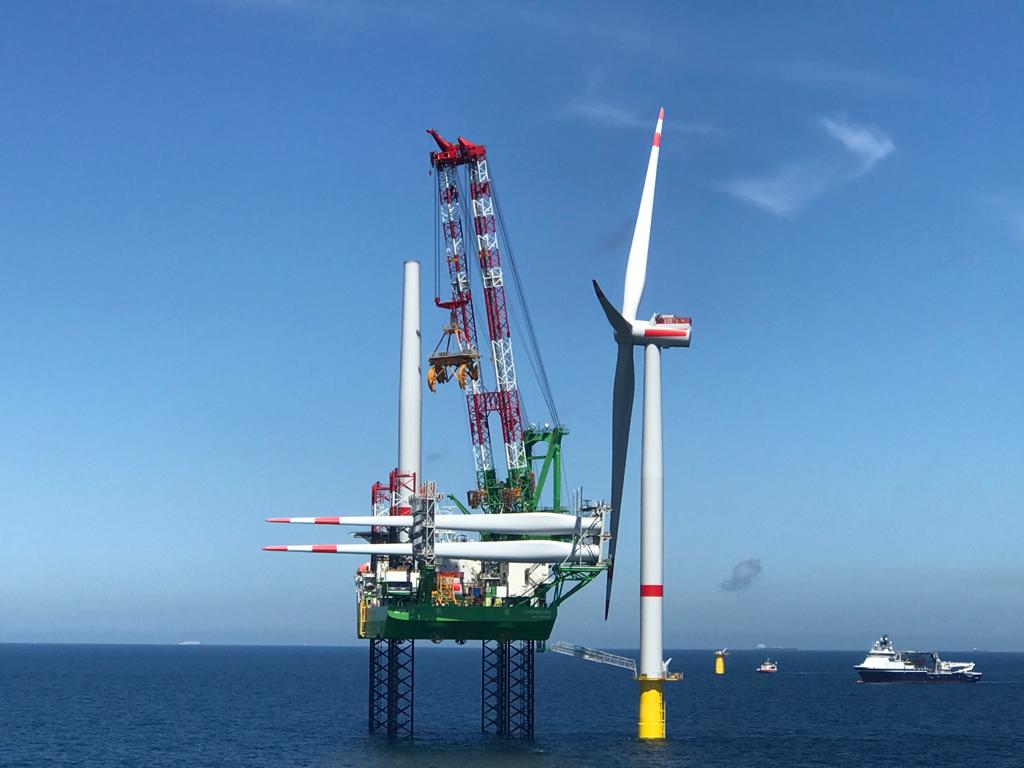

La finition des 58 fondations est prévue pour janvier 2020. La construction de l'OHVS (offshore high-voltage station) et la pose du câble d’exportation vers la côte commenceront alors. En juin 2020 débutera l'installation d'éoliennes d'un diamètre de rotor de 167 m. Fin 2020, les machines d'une puissance de 8,4 MW fourniront ensemble de l'électricité verte pour près de 485.000 ménages et éviteront des émissions de CO2 supérieures à 500.000 tonnes.

3/12/2018: SeaMade clôture le financement pour son parc éolien offshore de 487 MW au large de la côte belge. SeaMade SA est responsable du développement simultané des parcs éoliens offshore Mermaid et Seastar, qui composent ainsi le plus grand parc éolien financé et construit en Belgique. Les travaux de construction en mer de SeaMade commenceront à l’été 2019. SeaMade construira 58 éoliennes pour une capacité totale de 487 MW, qui fournira de l’énergie renouvelable à 485.000 ménages, permettant ainsi une réduction de plus de 500.000 tonnes d’émissions de CO2 par an. Lire la communiquée de presse et l'article de L'Echo.

20/07/2018: Suite à l’approbation de la Commission Européenne du 5 juillet dernier, l’apport de la société momentanée Mermaid dans Seastar NV a été réalisé. Le nouveau projet fusionné “Seamade NV” est né. Lire la communiquée de presse

07/03/2018: Seastar et Mermaed prévoient de collaborer avec Siemens en tant que fournisseur de turbines. Lire la communiquée de presse

27/10/2017: Le niveau de soutien pour Seastar et Mermaid est fixé. Lire la communiqué de presse

Données techniques

Nombre d'éoliennes
58
Nombre de ménages
485.000
Début de la production
2020
Puissance
487,2 MW
Propriétaire
SeaMade NV
Part d'Aspiravi
8,75 %

Eolien en mer
