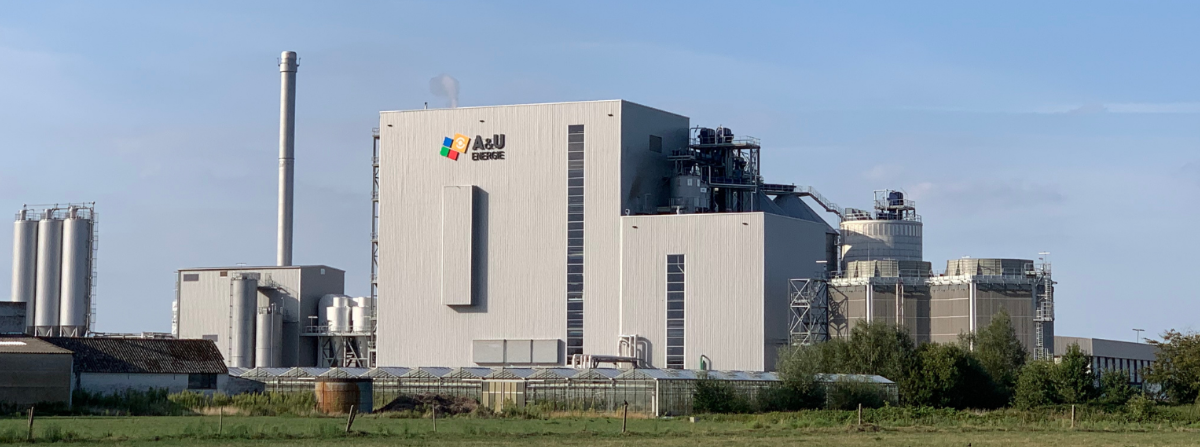

Centrale voor niet-recycleerbaar houtafval A&U Energie
11/09/2020: A&U Energie, de groene energiecentrale op basis van niet-recycleerbaar houtafval in de Breestraat in Wielsbeke is intussen volledig opgestart en produceert nu groene stroom én groene warmte. Via de aangelegde stoomnetten wordt die warmte aan Unilin en Agristo bezorgd, waar ze gebruikt wordt in het productieproces.
Op de site zelf dient enkel de werfzone rond de centrale nog opgeruimd te worden en wordt er nog een groenbuffer aangelegd aan de Breestraat.

08/06/2020: 2 jaar na de start van de bouw produceert A&U Energie in de Breestraat in Wielsbeke haar eerste kWh aan groene energie! De centrale op basis van niet-recycleerbaar houtafval wordt de komende dagen verder getest en de productie zal vervolgens opgedreven worden tot 20 MW.
Naast de productie van groene stroom, zal binnenkort ook de aangelegde stoomleiding opgestart worden om Agristo en Unilin van groene warmte te voorzien. Op woensdag 10/06 wordt de stoomleiding naar Agristo opgewarmd.
Als alles verder volgens planning verloopt, zal de energiecentrale tegen 15 juni helemaal operationeel zijn en kan het stoomnetwerk in augustus volledig in gebruik worden genomen.

09/03/2020: De gloednieuwe centrale voor niet-recycleerbaar houtafval A&U in Wielsbeke is zo goed als klaar. Binnen een paar weken kunnen Unilin en Agristo de groene energie die er geproduceerd wordt gebruiken.
Lees hier het artikel uit Het Latste Nieuws

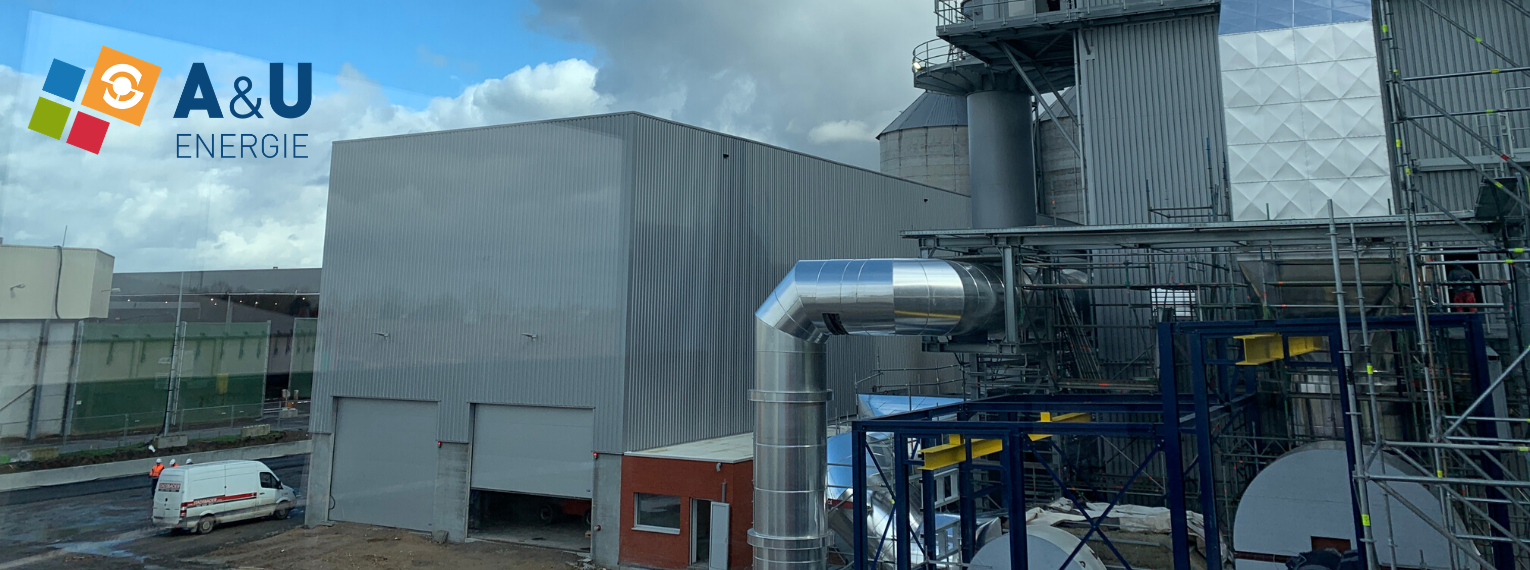

26/02/2020: De bouw van A&U Energie komt in de afwerkingsfase.
Alvorens de groene energiecentrale op basis van niet-recycleerbaar houtafval te testen en vervolgens in gebruik te nemen, dienen de stoomleidingen te worden schoongeblazen. Dat is een proces waarbij stoom vanuit de ketel door de leidingen wordt gestuurd om deze letterlijk schoon te blazen.
Na het schoonblazen worden er nog een aantal afwerkingen uitgevoerd om dan definitief in productie te gaan.
.png)
26/11/2019: Met het einde van 2019 in zicht worden de eerste machines opgestart en getest bij A&U Energie, de nieuwe groene energiecentrale o.b.v. niet-recycleerbaar houtafval in Wielsbeke. Hieronder vindt u een gedetailleerde update van de verschillende werken.
Hal voor voorbereiding van het houtafval:
- De laatste motoren en sensoren worden momenteel aangesloten om daarna ook uit te testen.
- De “cold commissioning” of het opstarten van alle sequenties van de verschillende transporten en machines kan dan volop verder gaan om te werken zonder houtafval.
- Eens deze “cold commissioning” achter de rug is, kan dan gestart worden met de “hot commissioning”, zijnde alles laten draaien met product (niet-recycleerbaar houtafval).
- Na deze laatste test is de ganse voorbereiding van het houtafval klaar om in productie te gaan, eens de boiler met energieproductie ook klaar is om opgestart te worden.
Groene energiecentrale
- De hoofdcomponenten van de boiler zijn volledig klaar.
- Alle verbindingsbuizen voor stoom, water, koelvloeistof,… worden momenteel gemonteerd.
- De laatste delen van de gebouwen worden momenteel gesloten, daar alle grote onderdelen in de gebouwen zijn gebracht.
- Momenteel worden heel wat elektrische kabels gelegd om alle componenten aan te sluiten. Stuk voor stuk zullen deze dan ook getest en opgestart worden.
- Momenteel plannen we het eerste vuur in onze boiler tegen eind januari, zodat de eerste stoom kan worden geproduceerd.
Stoomleiding naar Agristo
- Alle ondergrondse en bovengrondse leidingen zijn geplaatst, enkel ter hoogte van Fokbedrijf Claerhout moet nog een extra controle worden uitgevoerd om de kwaliteit van de ondergrondse leiding te verzekeren.
- Eens dit is afgerond zullen de druktesten worden uitgevoerd (in de loop van januari 2020), om daarna te conserveren tot wanneer onze groene energiecentrale opstart en de eerste stoom door deze leiding zal kunnen transporteren. Bij deze druktesten worden de buizen gevuld met water en zal de druk in de buis worden opgevoerd tot de ontwerpdruk, die ongeveer 25% hoger is dan de druk waarop de stoomleiding zal worden gebruikt. Op deze manier verzekeren we de correcte montage én veiligheid wanneer de stoomleiding in gebruik genomen wordt!

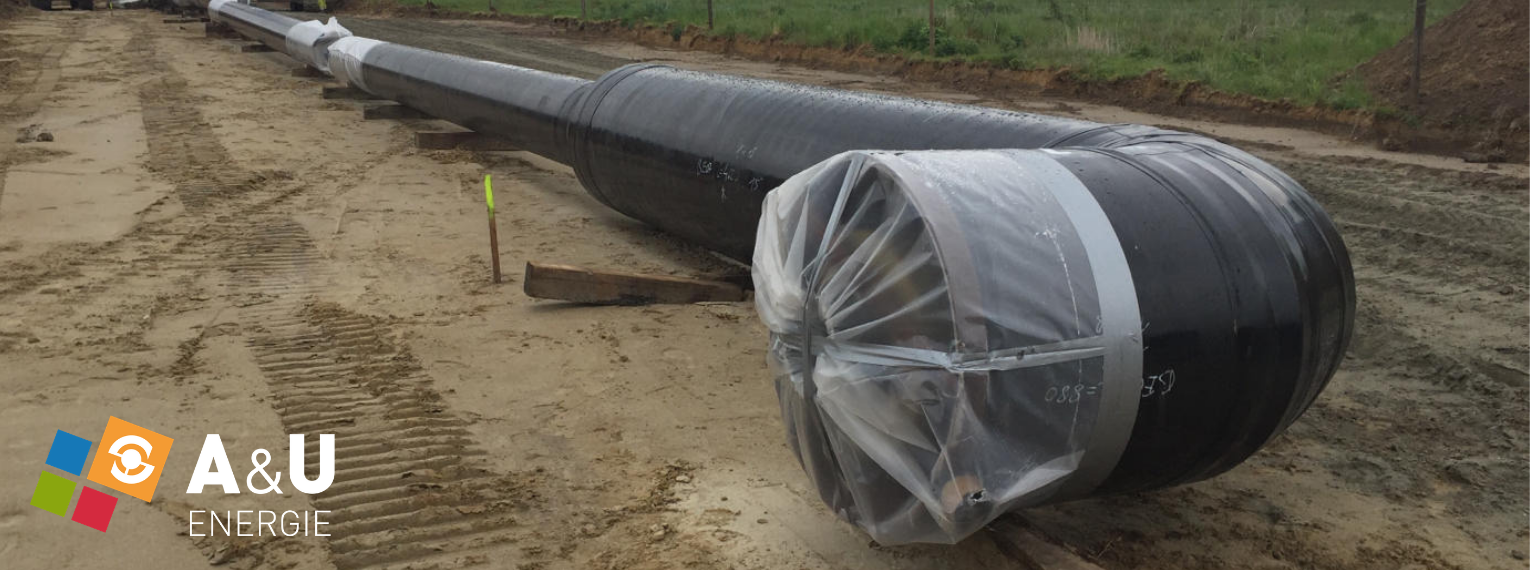

Stoomleiding Unilin:

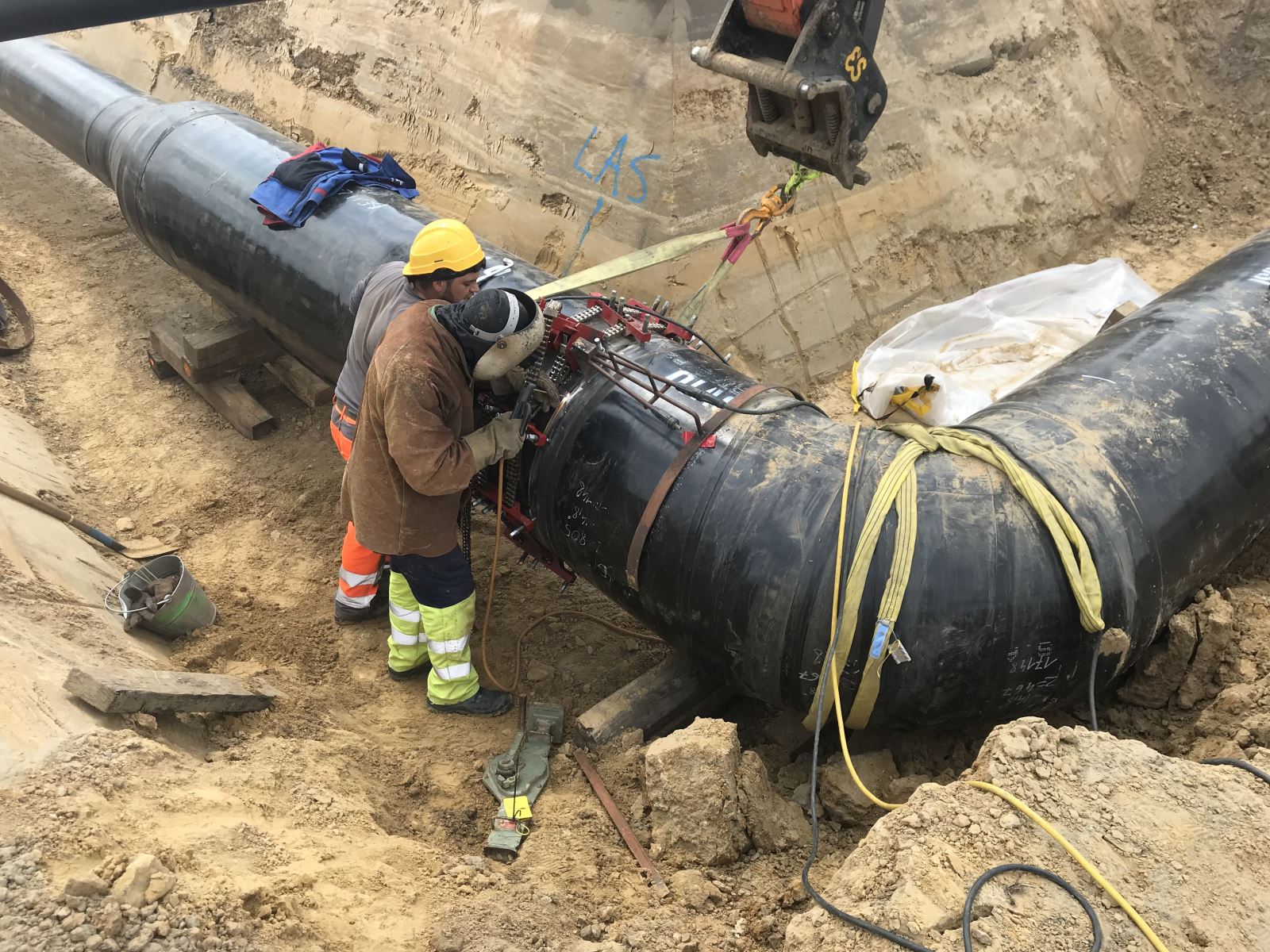

- De laatste lassen worden momenteel afgewerkt op het terrein van Unilin, om dan aansluitend de druktesten uit te voeren. Bij deze druktesten worden de buizen gevuld met water en zal de druk in de buis worden opgevoerd tot de ontwerpdruk, die ongeveer 25% hoger is dan de druk waarop de stoomleiding zal worden gebruikt. Op deze manier verzekeren we de correcte montage én veiligheid wanneer de stoomleiding in gebruik genomen wordt!
- De leidingen zijn al voor het grootste gedeelte geïsoleerd, en de restwerken hiervoor zullen na de druktesten worden afgewerkt.
Omgevingswerken:
- Sinds begin november zijn we eveneens gestart met het aanleggen van de nodige rioleringen en regenwateropvang op onze terreinen. Deze werken worden in fases uitgevoerd om de andere werken niet te hinderen en alle fases zullen klaar zijn in maart 2020.
.png)

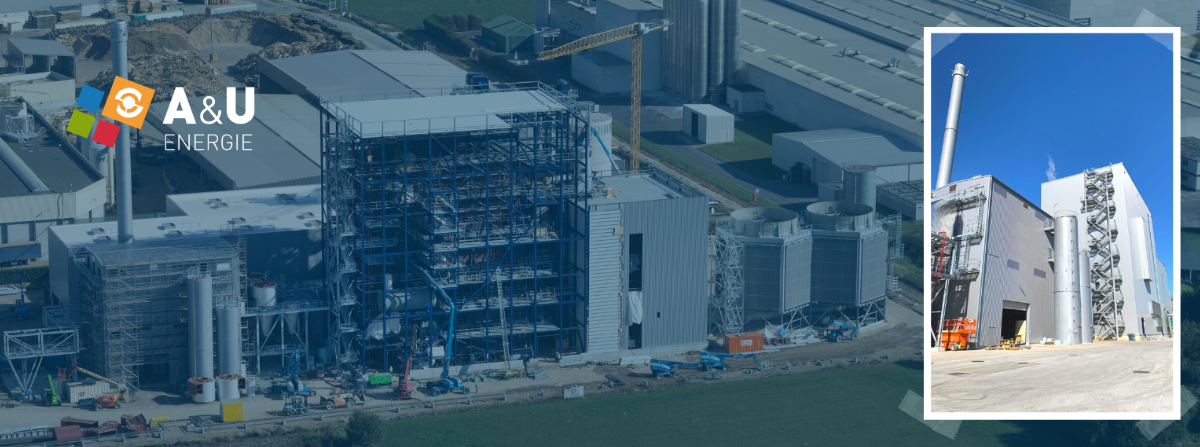

17/10/2019: Vanuit de lucht ziet de opbouw van A&U Energie er zo uit:
13/09/2019: Op 12 september werd met succes een druktest uitgevoerd in de nieuwe groene energiecentrale. Daarnaast werd ook de schouw opgetrokken, die een nieuw herkenningspunt zal vormen in Wielsbeke en omgeving.

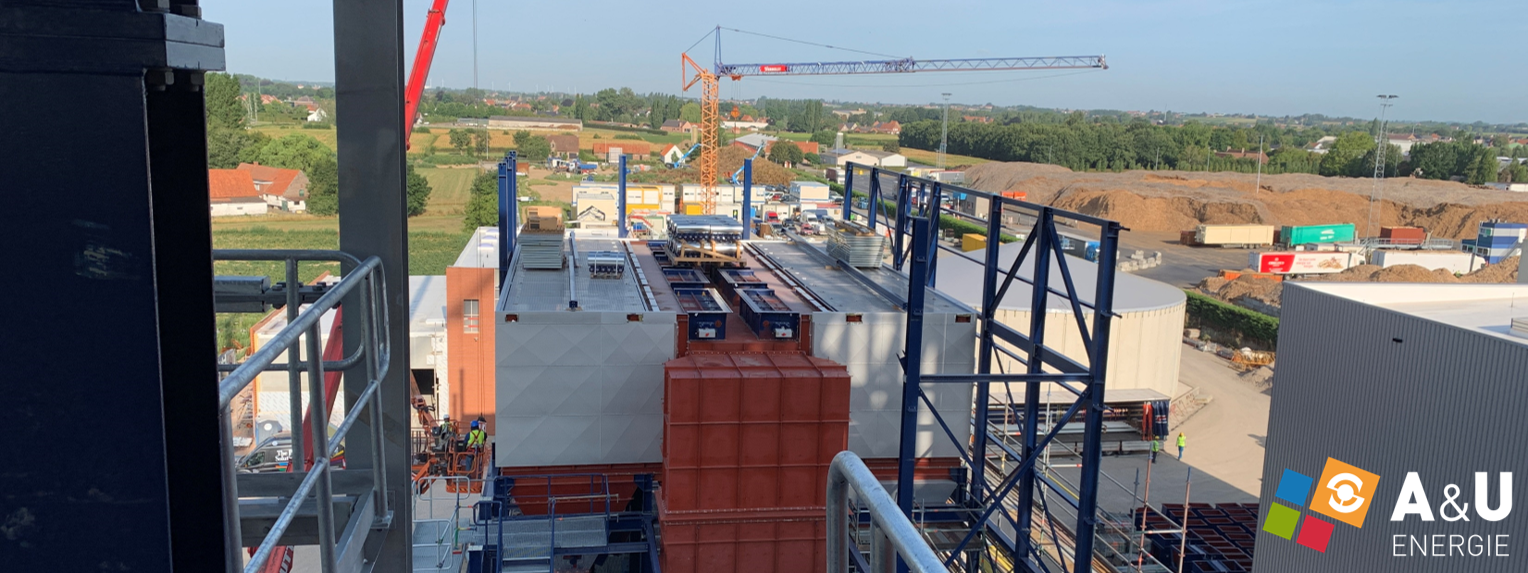

12/09/2019: De werken aan de nieuwe groene energiecentrale A&U Energie in Wielsbeke vorderen snel sinds de hervatting na het bouwverlof.

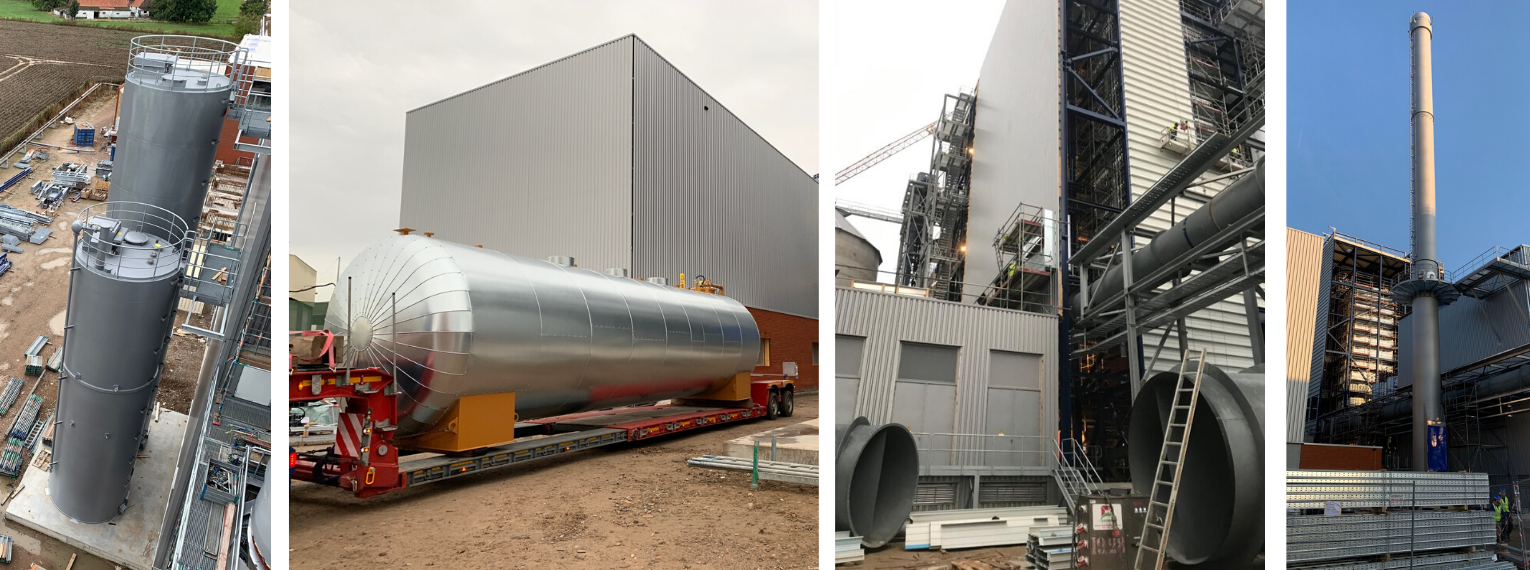

De drie opslagsilo’s voor de voorbehandeling van het houtafval zijn volledig gebouwd en worden binnenkort van loopplatformen voorzien. Ook de transportsystemen tussen de silo’s en de boiler worden in de komende weken gemonteerd. Alle machines in het gebouw zijn mechanisch opgebouwd en worden momenteel elektrisch aangesloten.
In de energiecentrale zelf wordt de rookgaszuivering gemonteerd en worden de ventilatoren, de pompen, het dak en de muren geplaatst. De warmtewisselaars van de luchtkoelers zijn al voorzien. Montage van de turbine en de generator is eind september voorzien. De laswerken aan de boiler zijn bezig, met een geplande druktest half september.
Naast de bouw van de groene energiecentrale, wordt ook een stoomleiding aangelegd om Agristo en Unilin te voorzien van groene warmte. De aanleg van het ondergrondse gedeelte zit mooi op schema: ± 50% van de leiding richting Agristo is aangelegd. De werken situeren zich momenteel ter hoogte van fokbedrijf Claerhout. De stoomleiding naar Unilin is voor ± 40% gerealiseerd en zal eind oktober opgeleverd worden.

24/05/2019: Wist u dat A&U Energie in Wielsbeke niet enkel groene stroom maar ook groene warmte zal produceren? Die zal door o.a. UNILIN en Agristo NV gebruikt worden in hun productieproces, dankzij het stoomnetwerk dat momenteel wordt aangelegd. Ook de bouw van de groene energiecentrale zelf schiet goed op met de assemblage van de boilerdelen en de reinigingsinstallatie voor het houtafval.
.JPG)
10/05/2019: De bouw van de groene energiecentrale A&U Energie in Wielsbeke, een gezamenlijk project met UNILIN, zit in een volgende fase met de start van de aanleg van een stoomnetwerk. De centrale zal immers niet enkel groene elektriciteit maar ook groene warmte produceren. Dankzij dit stoomnetwerk zal o.a. het nabij gelegen bedrijf Agristo NV de groene warmte kunnen gebruiken in haar productieproces. De aanleg van het stoomnetwerk werd eind april opgestart en deze week werden de eerste leidingen aaneen gelast.
.png)
17/04/2019: Op de site in Wielsbeke vorderen de bouwwerken van de nieuwe groene energiecentrale A&U Energie zoals gepland. De eerste silo voor de houtafvalchips is af en krijgt op 25/04 een dak. De tweede silo is volop in aanbouw en zal tegen eind mei klaar zijn. Verder is ook de eerste fase van het boilerhuis bijna klaar. Daarin zullen begin mei de eerste boilerdelen worden gemonteerd.
Naast de bouw van de groene energiecentrale, wordt er eveneens een stoomleiding aangelegd richting Agristo. Dit om hun productie ook te voorzien van onze groene warmte. De aanleg van dat stoomtraject zal binnenkort starten. Vanaf 23/04/2019 begint aannemer Visser & Smit Hanab met het aanleveren van de materialen en zullen op de diverse terreinen de werkzones aangeduid worden.
Achter deze link vindt u een luchtfoto waarop de 5 werkzones naast de openbare weg zijn aangeduid, alsook de vooropgestelde timing van de werkzones.
Wij verontschuldigen ons bij voorbaat voor de eventuele overlast die de aanleg van dit stoomnetwerk kan veroorzaken en we danken u alvast voor uw begrip.

01/03/2019: Op 28 februari werd op Focus / Wtv een reportage getoond over de vorderingen van de bouwwerken en de tewerkstelling bij A&U Energie. De volledige reportage kunt u hier bekijken.

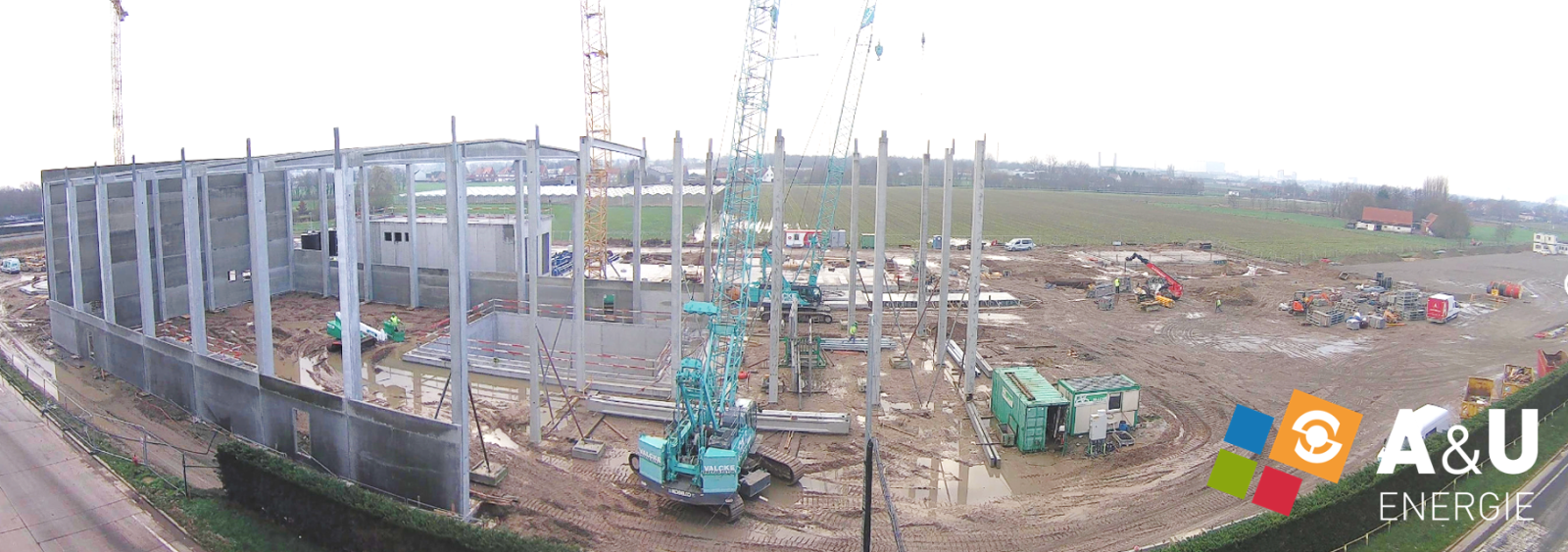

15/02/2019: De bouwkundige werken van de verschillende constructies bij de bouw van A&U Energie in Wielsbeke zijn volop aan de gang.
Naast het elektrisch gebouw, wordt de losplaats voor niet-recycleerbaar houtafval momenteel opgebouwd. De betonwerken van deze constructie zouden deze week klaar moeten zijn. De dakwerken, gevelbeplating, vloer,… worden voor half april afgewerkt.
Op 18 februari start de opbouw van de staalstructuur van het boilerhuis, De maximale hoogte van deze constructie zal tegen eind juni bereikt worden. Hierbij zal tegelijkertijd de boiler in het gebouw gehesen worden en zullen er verschillende andere grote machinecomponenten in gemonteerd worden.
Daarnaast wordt de aanleg van de stoomleiding naar Unilin en Agristo momenteel voorbereid. Verwacht wordt dat de uitvoering van die werken start vanaf eind april. Een gedetailleerde timing daarvan zal later via deze nieuwsbrief en via informatiefolders meegedeeld worden.

18/01/2019: In een artikel uit Het Laatste Nieuws geeft plantmanager Steven Vandenbulcke meer uitleg over het verloop en de verdere planning van de werkzaamheden.

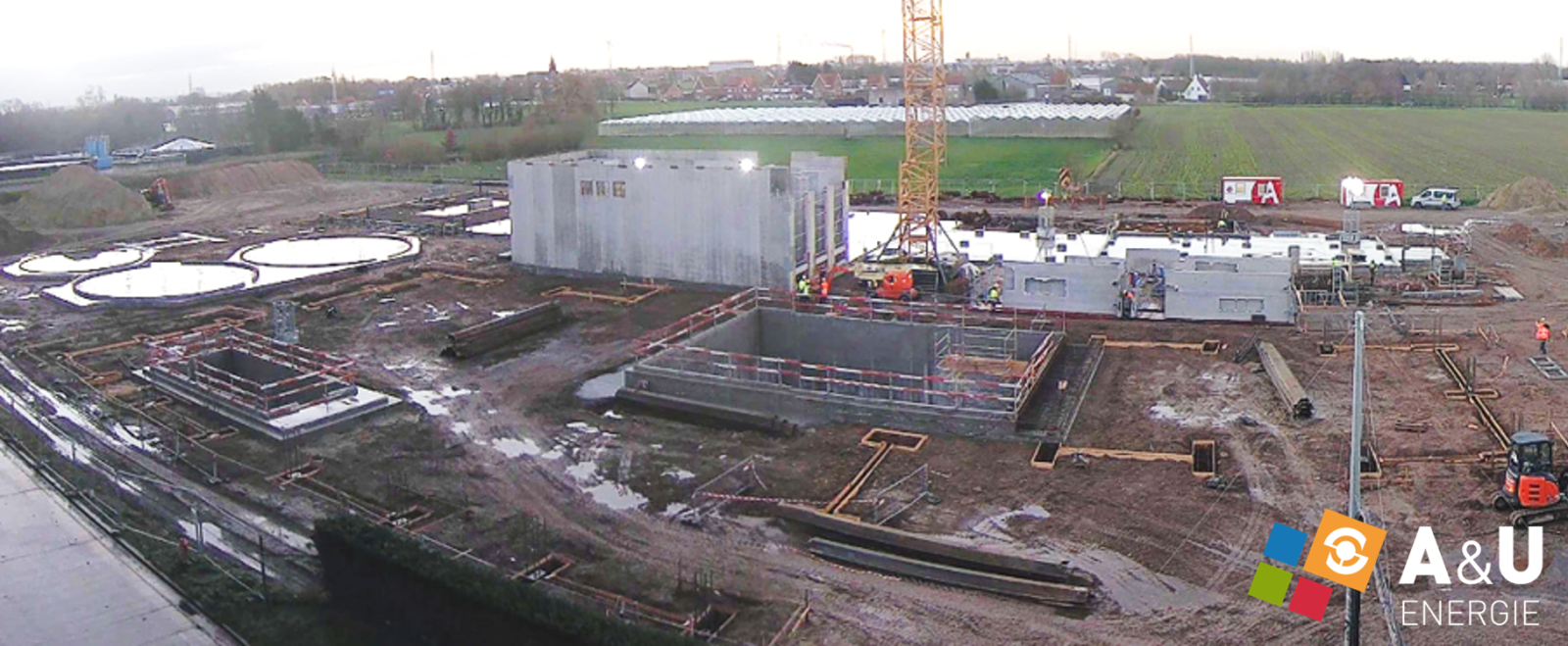

08/01/2019: De funderingswerken bij de bouw van A&U Energie in Wielsbeke zijn intussen afgerond. Momenteel worden er verschillende constructies opgebouwd. Gisteren werd gestart met de opbouw van de receptiehal (rechts) en de 3 opslagsilo's (links). Verwacht wordt dat de receptiehal tegen eind maart klaar is en de silo's tegen volgende zomer.
Ook de funderingswerken van het turbinehuis en het boilerhuis zijn volledig af. Op 15 februari start de constructie van deze gebouwen. Intussen krijgt het elektrisch gebouw op het midden van het terrein al zijn finale vorm.
Als voorbereiding op de aanleg van het stoomnet naar Agristo, werden eind vorig jaar enkele proefsonderingen uitgevoerd om de exacte locatie van ondergrondse leidingen te bepalen. Het beschadigde wegdek werd voorlopig opgelapt en zal na de aanleg van de stoomleiding terug in zijn originele staat hersteld worden.
De effectieve bouw van het stoomnet zal starten in het voorjaar van 2019. Een exacte datum en een duiding van de verschillende fasen van deze werken, volgen binnenkort.

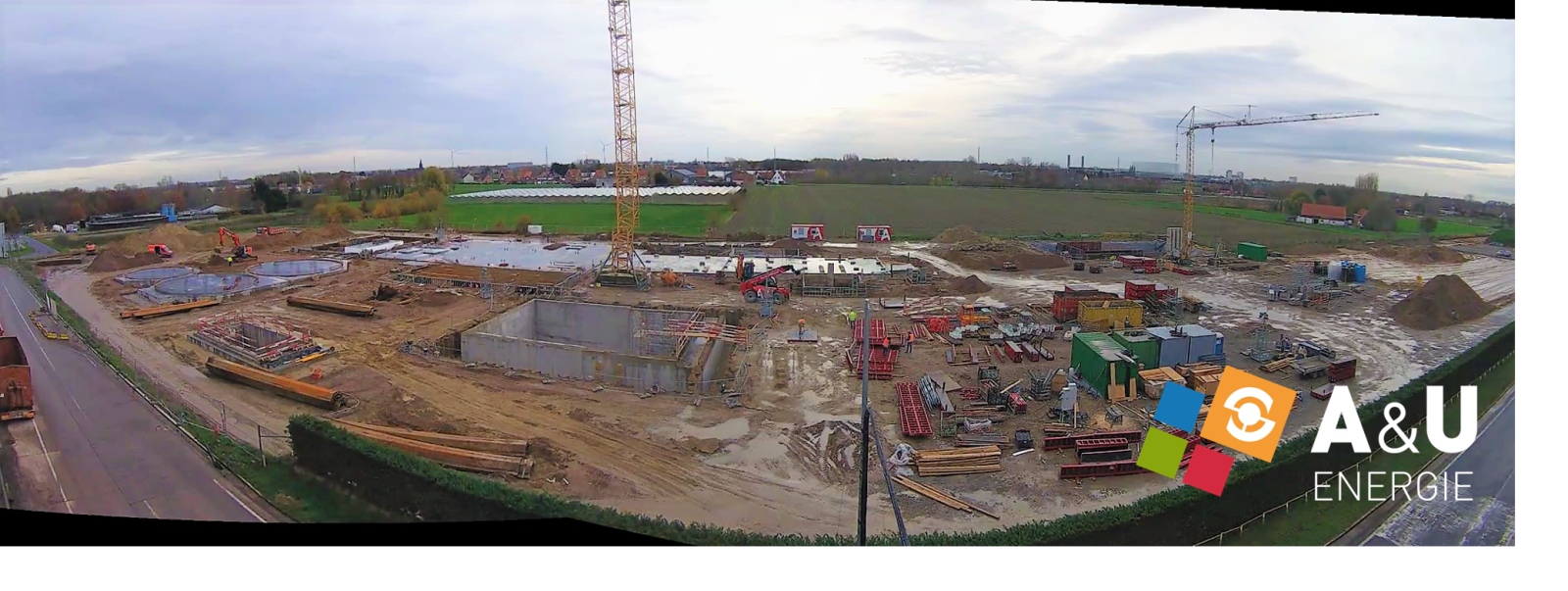

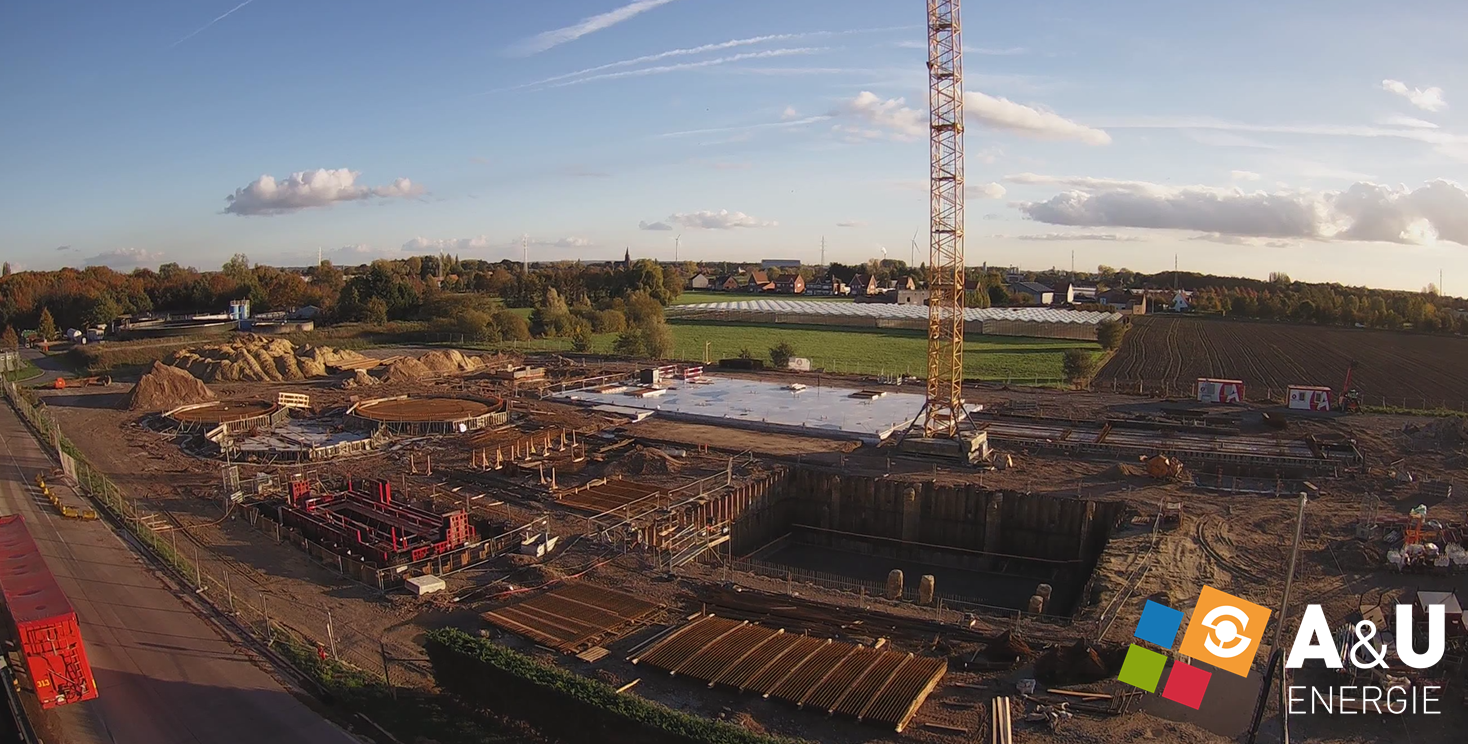

30/11/2018: De bouwwerken van A&U Energie blijven volgens planning verlopen. De funderingen van het boilerhuis, de rookgaszuivering, de 3 opslagsilo's en de 2 ontvangstputten voor chips en stof zijn bijna volledig afgewerkt. De fundering van het turbinehuis zal tegen eind dit jaar ook helemaal klaar zijn. Intussen werd er reeds gestart met de funderingswerken voor het utility-gebouw (controlekamer, sanitair, magazijn en werkplaats).
(1).png)
7/11/2018: Bij de bouw van A&U Energie, de nieuwe groene energiecentrale op basis van niet-recycleerbaar houtafval in de Breestraat in Wielsbeke, zijn de funderingswerken sinds september volop aan de gang.
Op onderstaande foto ziet u goed de huidige stand van zaken van de werken. Het grote betonnen vlak op de foto is de vloerplaat van het boilerhuis, welke reeds volledig klaar is. De ‘put’ vooraan op de foto wordt de kelder van de losplaats voor niet-recycleerbaar houtafval en de 3 ‘cirkels’ links op de foto vormen de basis voor de opslagsilo's.

De funderingen van zowel de losplaats voor niet-recycleerbaar houtafval, de opslagsilo's, het turbinehuis als de rookgaszuivering worden afgewerkt voor het einde van dit jaar.
Vanaf januari wordt gestart met de bouw van de drie opslagsilo's en enkele utiliteitsgebouwen zoals de controlekamer, het elektrische gebouw en de losplaats voor niet-recycleerbaar houtafval.
Daarnaast worden ook op organisatorisch vlak reeds enkele stappen gezet. De eerste personeelsleden worden momenteel aangeworven, zodat er na een intensieve opleiding een vlotte opstart van de groene energiecentrale kan worden gerealiseerd.
Via deze nieuwsbrief blijven wij u verder op de hoogte houden over de planning en het verloop van de werkzaamheden.
20/08/2018: In juni werd in de Breestraat in Wielsbeke gestart met de bouw van A&U Energie, de nieuwe groene energiecentrale op basis van niet-recycleerbaar houtafval.
De voorbereidende grondwerken zijn intussen volledig afgerond. De funderingswerken, die op maandag 6 augustus aangevat werden en waarbij een 500-tal funderingspalen in de grond verankerd worden, zullen een vijftiental werkdagen duren (tot eind augustus), en telkens tussen 7 u. en 17 u. gebeuren.
30/04/2018: Aspiravi nv en Unilin bvba hebben de financiering rond voor de bouw van een nieuwe groene energiecentrale op basis van niet-recycleerbaar houtafval in de Breestraat in Wielsbeke, naast de fabriek van Unilin. Met de bouw van deze nieuwe centrale gaat een investering van 100 miljoen euro gepaard waarvoor samengewerkt wordt met KBC. De bouw zal nog in 2018 starten en ongeveer 2 jaar duren. A&U Energie zal vanaf 2020 zowel groene stroom als groene warmte produceren. Lees hier het persbericht
In de pers verschenen verschillende artikels (De Tijd, Het Nieuwsblad, Het Laatste Nieuws, De Standaard, Made in West-Vlaanderen en de Krant van West-Vlaanderen) en een reportage op Focus-WTV
30/08/2017: Zowel de milieu- als de bouwvergunning voor de nieuwe groene energiecentrale zijn definitief verkregen. De volgende stappen in dit project worden gezet zodat de centrale kan gebouwd worden in de periode 2018/2019. Bedoeling is dat de centrale operationeel is eind 2019/begin 2020.
A&U Energie zal niet enkel groene stroom produceren die op het net wordt geplaatst, maar zal eveneens warmte leveren aan Unilin en andere fabrieken in de nabijheid
28/02/2017: Aspiravi heeft samen met Unilin een vergunningsaanvraag ingediend voor de bouw van een nieuwe groene energiecentrale op basis van niet-recycleerbaar houtafval, dit naar analogie met de bestaande centrale A&S Energie.
De nieuwe centrale is een 50/50 samenwerking tussen Aspiravi en Unilin. Het is de bedoeling deze te bouwen in Wielsbeke naast de bedrijfssite van Unilin.
